Трубы из высокопрочного чугуна, благодаря своим преимуществам — высокой прочности, коррозионной стойкости и удобству монтажа, — широко используются в системах городского водоснабжения, противопожарной защиты, а также в проектах промышленного водоснабжения и водоотведения. После завершения монтажа трубопровода испытание под давлением воды является важнейшим этапом проверки прочности трубопроводной системы и герметичности соединений, что напрямую влияет на безопасность и срок службы трубопроводной сети после ввода ее в эксплуатацию.
Сегодня мы подробно рассмотрим стандартные технические условия и практические процедуры испытания чугунных труб под давлением воды .
#

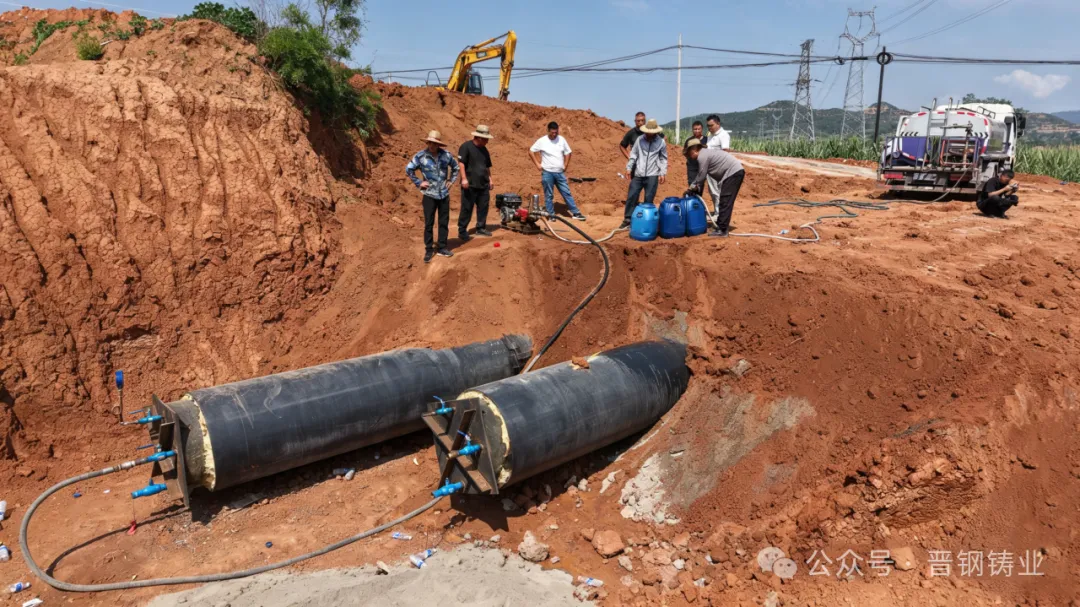

Испытание давления воды на строительной площадке
#
В зависимости от длины трубопровода из высокопрочного чугуна, испытание под давлением может проводиться по участкам, когда труба проложена на длину в несколько сотен метров или несколько километров, или же испытание под давлением может быть проведено по всей линии после завершения монтажа . Все вновь проложенные трубы или участки с клапанами должны пройти гидростатическое испытание, при этом давление в точке испытания должно быть как минимум в 1,5 раза выше рабочего давления.

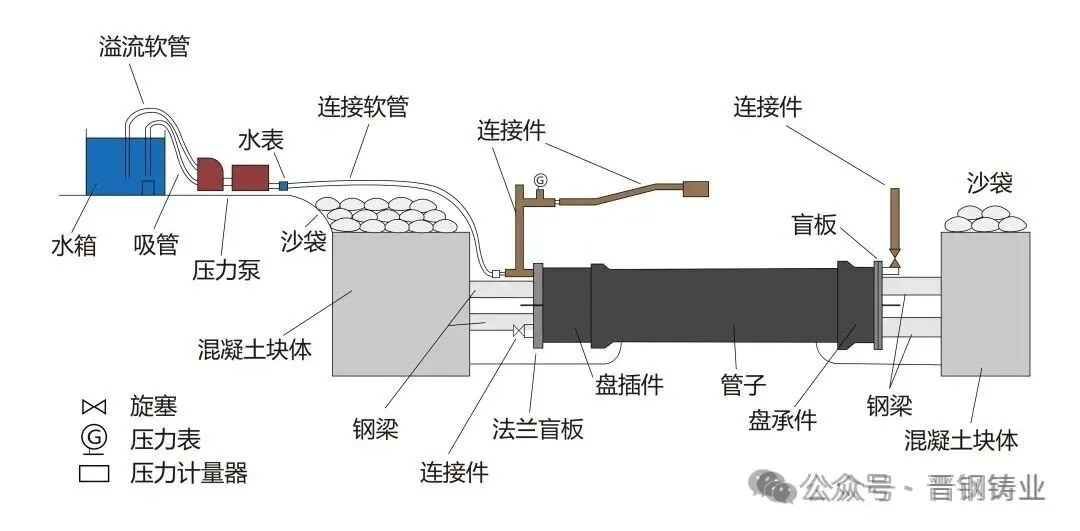

▲Схема установки оборудования для испытаний под давлением▲
Первый шаг — повышение давления, второй — поддержание давления, и третий — его снижение.
►►►
Конкретная последовательность действий следующая:
1.Подготовка к испытанию под давлением
Примите защитные меры на обоих концах испытательного участка. Закройте все вентили и ответвления трубопроводной системы, удалите мусор из труб, убедитесь в правильности установки и подключения трубопроводной системы и принадлежностей, а также установите приборы для испытания под давлением, такие как манометры, обратные клапаны и насосы для испытания под давлением.
2.Впрыск воды и выпуск воздуха
Подключите насос для проверки давления к трубопроводной системе и медленно заполните трубы водой, чтобы убедиться в полном удалении воздуха из труб.
Замачивание труб : После заполнения труб водой дайте им отстояться некоторое время, чтобы они полностью впитали воду и пропитались ею. Как правило, трубы диаметром менее 300 мм следует замачивать не менее 24 часов, трубы диаметром от 300 до 1000 мм — не менее 48 часов, а трубы диаметром более 1000 мм — не менее 72 часов.
3.Поэтапное повышение давления
После замачивания закройте вентиляционный клапан и запустите насос для повышения давления, чтобы медленно довести его до расчетного давления в трубопроводе. В процессе повышения давления следите за герметичностью соединений труб и вспомогательного оборудования, чтобы проверить наличие утечек.
4.Приемка на выдерживание давления
После достижения заданного испытательного давления поддерживайте давление и проводите наблюдение. Время выдержки давления: 1 час для DN ≤ 600; 3 часа для 600 < DN ≤ 1400; 6 часов для DN > 1400. В течение этого периода наблюдайте за колебаниями давления в системе и проверяйте наличие утечек или деформаций в трубах, фитингах и других точках соединения. Если падение давления не превышает 0,03 МПа в течение 15 минут и отсутствуют явные отклонения в трубопроводе, испытание считается пройденным (квалифицированным).
5.Снижение давления при дренаже
После завершения испытания под давлением медленно откройте предохранительный клапан, чтобы слить воду из трубопровода и предотвратить гидроудар. Затем снимите защитные устройства и временные сооружения, использованные во время испытания.
Кроме того, при проведении гидростатических испытаний следует учитывать следующие моменты:
1.Во время проведения теста никому не следует стоять рядом со спиной, опорой или концом трубки, чтобы избежать несчастных случаев.
2.Для обеспечения безопасности проверки следует проводить после прекращения создания избыточного давления.
3.При проведении испытаний на давление воды в зимний период следует принимать меры по предотвращению замерзания.
Проверка давления воды перед вводом в эксплуатацию нового трубопровода является важным этапом обеспечения качества и безопасности монтажа. Она должна проводиться в строгом соответствии с правилами эксплуатации, чтобы обеспечить стабильную работу трубопровода после начала водоснабжения.
